景德镇凤凰山山地运动营地项目进展顺利

来源:中华时报    作者:林伟平 吴国庆    发布时间:2021-04-21

中华时报中文网江西讯(林伟平 记者 吴国庆)420日下午,随着最后一块顶板封顶,景德镇市凤凰山隧道附近的北入口集中地下停车场主体结构全面完成。施工现场,搅拌机、塔吊机、注浆机和来往装运材料的大卡车机声隆隆,中铁十局的施工建设人员穿梭在建筑工地上认真作业,到处是如火如荼的劳动场面。

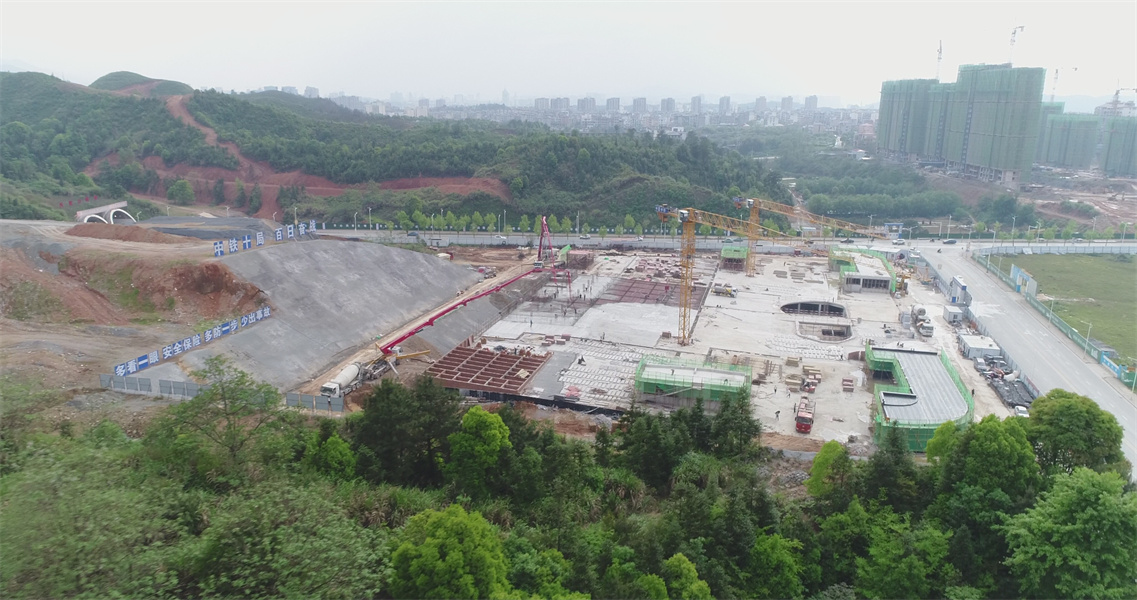

正在施工现场.jpg正在施工现场

作为陶溪川二期项目之一的凤凰山山地运动营地项目是省、市重点项目,总投资5.3亿元.项目于202010月动工,总用地面积约909853平方,总建筑面积约90840平方,地上总建筑面积约29137平方,地下总建筑面积约61704平方米。建设内容包括北入口地下集中停车场、梧桐山谷商业建筑、南入口凤凰峡谷服务建筑、凤凰之眼人文博物馆、钢结构网红廊桥、凤凰书院、栖息地科普总馆、5处小动物科普分馆、7处管理服务建筑、花房等单体建筑物以及室外景观铺装、步道园路等。

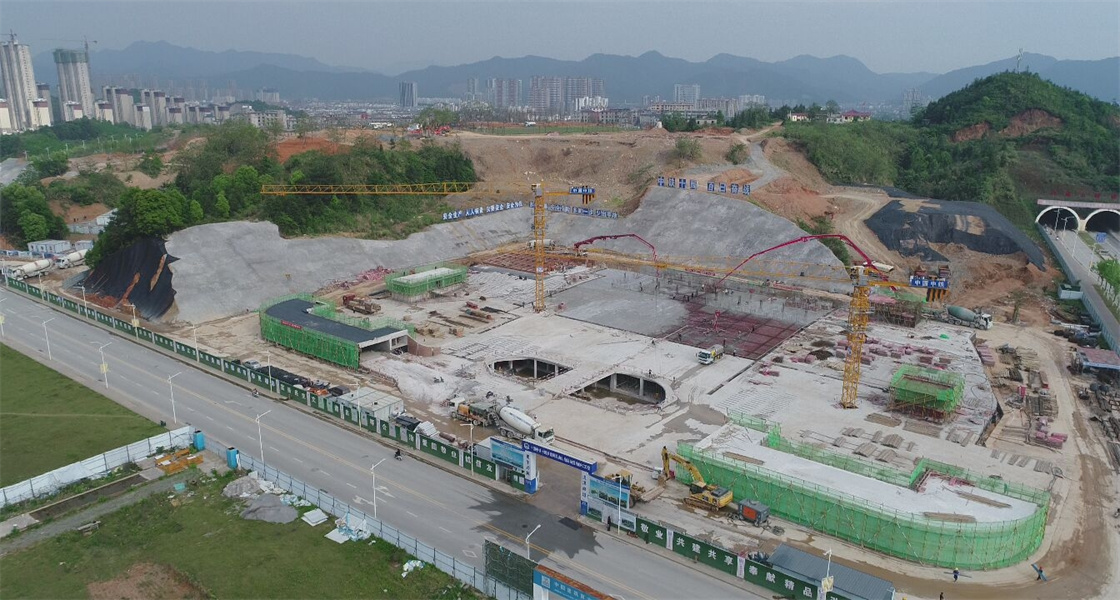

北区地下停车场封顶.jpg北区地下停车场封顶

目前,北区北入口集中地下停车场主体结构已完成,室内消防管道安装完成60%,室内天棚大白刮底完成40%;梧桐山谷的主体结构已经完成,目前室内墙体砌筑已完成80%,开始进入装修施工;室外开始土方回填。北露营地建筑群和亲子餐厅建筑群的钢结构主体吊装完成;森林剧场的阶梯看台砖基础完成20%。整个凤凰山隧道以东区域的建筑、景观已经初见成型,部分区域开始绿化种植。

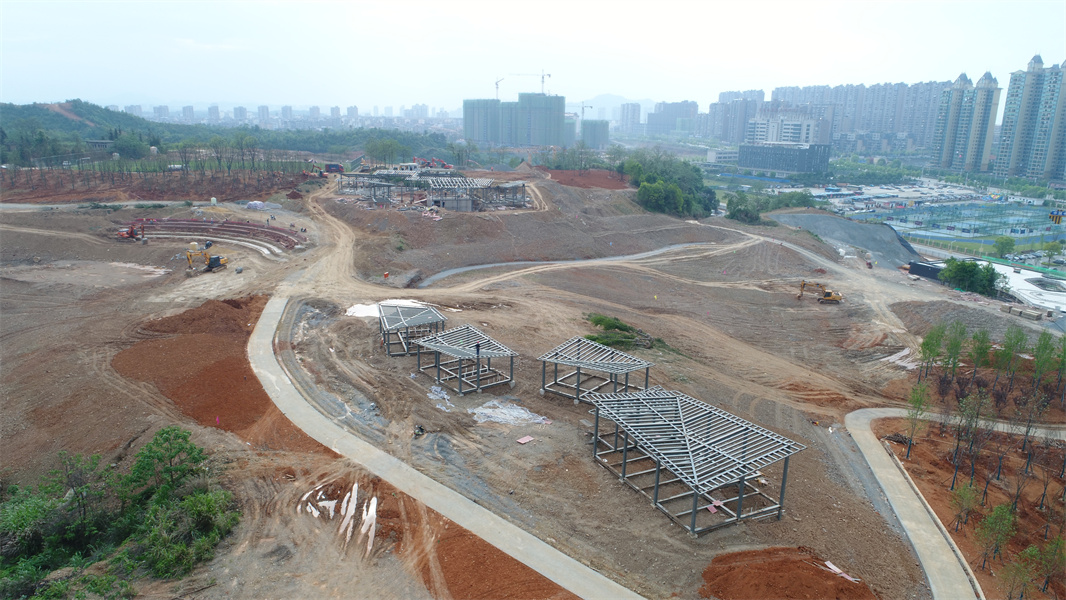

北露营地和亲子餐厅建筑钢结构主体完成_副本.jpg北露营地和亲子餐厅建筑钢结构主体完成

陶阳西路道路工程、电气、雨污水管道工程总累计完成95%,计划在430日完成陶阳西路路面改造,恢复双向六车道的交通,解决历年汛期内涝点积水问题,提高陶阳西路南北交通主干道交通流量,保证旅发大会召开时交通出行畅通。

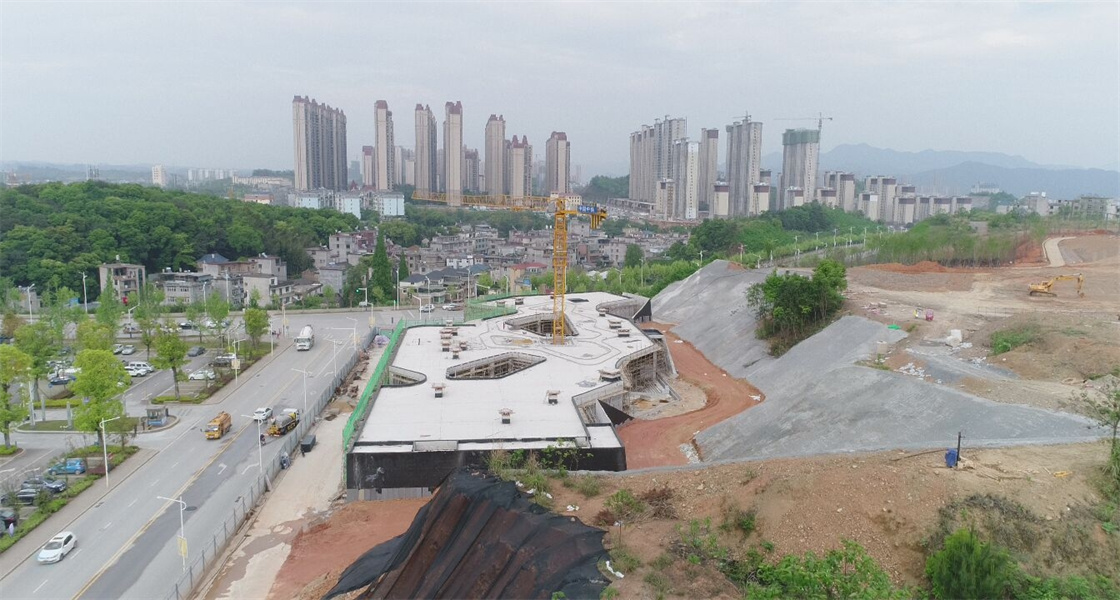

梧桐山谷主体结构完成

中铁十局景德镇市凤凰山山地运动营地项目总工程师杨志刚介绍道:“目前项目进展顺利,预计陶阳西路铁路桥段道路改造430日完成,北区计划98日完成,南区计划完成时间为2022430日。”


总工程师杨志刚接受采访

    项目建成后,将是一个集休闲运动、儿童游乐、野外露营,生态旅游于一体的城市公园,含生态建筑、生态园林、水生态系统和多样性小动物的城市绿肺森林氧吧,为瓷都人民又增添了一个健身、游玩的好去处。
